Trong cuộc họp giữa Công ty Điện lực Việt Nam (EVN) và các nhà đầu tư năng lượng mặt trời, nhiều nhà đầu tư đã lo lắng rằng do hình ảnh, họ sẽ khó duy trì lịch hoạt động cuối năm để tận dụng mức giá ưu đãi 7,09 cent / kWh. . Tác động của Covid-19 và kết nối với lưới điện.
Kết nối với lưới điện Lo rất chậm
Ông Nguyễn Hữu Vinh, Phó Chủ tịch Ủy ban Phát triển Năng lượng của Tập đoàn Hà Đô, cho biết bộ phận này đang xây dựng một dự án điện mặt trời 50 MW tại thành phố Ningshun, dự kiến là 7 Cung cấp điện hàng tháng. Tuy nhiên, trước sự “ngăn chặn” còn dang dở của “Tham Cham-Ninh Phước lộ 174”, theo kế hoạch, tuyến sẽ hoàn thành vào tháng Chín.
“Chúng tôi đề xuất đẩy nhanh tiến độ xây dựng đường dây. Giai đoạn đầu tiên trước tháng 8 để thử nghiệm dự án. Nếu bị hoãn, dự án sẽ tạm thời đóng cửa cho Đường dây phát triển thương mại Tháp Chàm Ninh Phước (COD) số 1 Loop, “

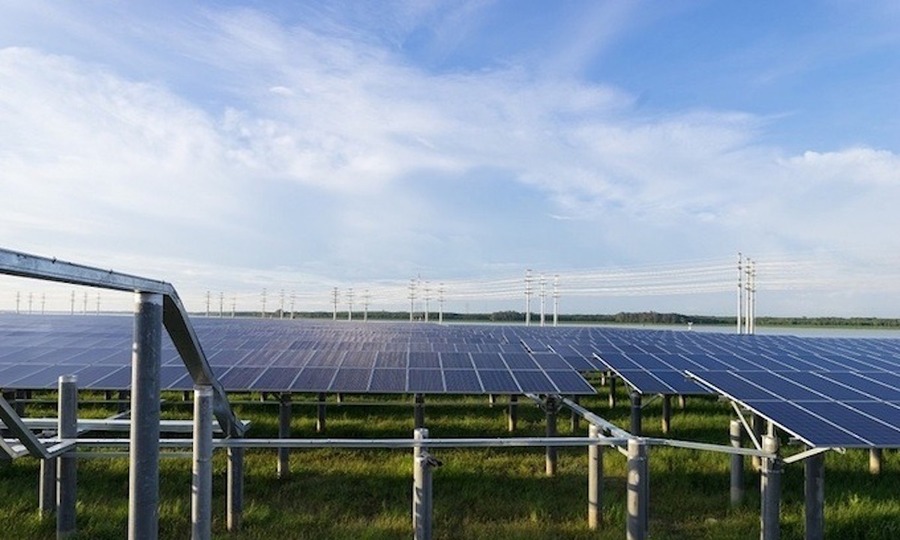

Tương tự, giai đoạn thứ hai của nhà máy năng lượng mặt trời Sao Mai có công suất 104 MW (thuộc Tập đoàn Sao Mai) dự kiến sẽ được cung cấp điện vào cuối năm nay, nhưng dây chuyền Biên Biên Châu Đốc được hiện đại hóa Dự án trễ hơn 2-3 tháng. Ông Hồ Mạnh Dũng, đại diện của Tập đoàn Sao Mai, lo ngại rằng nếu dự án nâng cấp lưới điện không được thực hiện theo kế hoạch, nhà máy sẽ gặp vấn đề về công suất. Ông Mr. Dong cũng nêu ra các vấn đề khác, bao gồm các chuyên gia nước ngoài không kiểm tra lắp ráp thiết bị do Covid-19. Hãy đến Việt Nam. Đại diện Sao Paulo đã giải tán mà không có sự cho phép của chính quyền và cho phép các chuyên gia thực hiện công việc của họ. Ông nói: Dự án rất khó để tiến hành đúng tiến độ trước khi kết thúc năm để hưởng giá ưu đãi. – Ông yêu cầu EVN thúc giục Công ty Điện lực miền Nam (EVNSPC) Bộ phận đầu tư và xây dựng đường truyền Xiaodok đã đẩy nhanh tiến độ, và sau đó đề xuất với chính phủ để gia hạn thời gian hiệu lực. Giá ưu đãi của FIT, để các dự án năng lượng mặt trời “có thể được hoàn thành và hoạt động trơn tru mà không để lại bất kỳ di sản nào do thiết bị không đầy đủ.” – Một dự án năng lượng mặt trời tại Thành phố Xining. Ảnh: Anh Minh

Đại diện phòng điều hành Trung tâm cân bằng tải quốc gia (A0) cho biết, một loạt các dự án đường dây truyền tải gần đây đã được đưa vào hoạt động, giúp giảm thiểu công suất và huy động các nhà máy điện mặt trời.
Ví dụ, tại tỉnh Ninh Thuận, tỉnh Bình Thuận vẫn sẽ biết về hiện tượng quá tải tại một số điểm, vì vậy A0 phải “mở vòng” để giảm số lượng máy phát thủy điện để đảm bảo rằng đường dây không vượt quá phạm vi cho phép. Sau khi hiện đại hóa mạng lưới điện và vận hành trạm biến áp 220 kV Ninh Phước vào cuối tuần trước, khu vực này đã phục hồi được khoảng 248 MW năng lượng quang điện mặt trời. Khả năng cắt giảm của Thành phố Ningshun tại Thành phố Pingshun cũng đã giảm từ 34% năm ngoái xuống gần 10%. Ở khu vực An Giang, tỷ lệ giảm sản xuất rất thấp, chỉ 6-8%. Phương thức phân phối của A0 được chia sẻ.
Người này cũng nói rằng nguyên tắc phân phối chung là phân phối năng lực sản xuất có thể dựa trên việc giá cao hay thấp. Tỷ lệ sản xuất công bố được phân bổ đều cho các nhà máy điện. Hiện nay, giá của các nhà máy năng lượng tái tạo (năng lượng mặt trời, gió) cao hơn so với các nhà máy điện truyền thống. Ví dụ, gần đây, phân phối khu vực đã giảm và Thủy điện Đan Mạch đã được huy động để ưu tiên cho năng lượng tái tạo.
“Hiện tại, Thủy điện Đan Mạch chưa được dỡ xuống và việc huy động tạm thời bị đình chỉ khi năng lượng mặt trời được tạo ra. Đến đây trong mùa lũ, thủy điện sẽ làm giảm năng lượng mặt trời “, đại diện của A0.
Theo đại diện của Sout, đặc biệt là đề xuất của Tập đoàn Hà Do về hiện đại hóa dòng Tháp Chàm-Ninh Phước Hearn Power Công ty (EVNSPC), dự án vẫn đang vướng vào 7 vị trí trụ cột, những vị trí này chưa được hoàn thiện với gia đình. Nhưng EVNSPC sẽ cố gắng thiết lập và hoàn thành kết nối trụ sở dự án Hà Đô trước cuối tháng 8, để nhà máy có thể được vận hành và thử nghiệm .– – Ông Ngô Sơn Hải, phó tổng giám đốc của EVN, thích cầu của EVNSPC. Cột này phải được hoàn thành. Dự án Hà Đô sẽ hoàn thành vào ngày 15 tháng 8, nhưng “không thể trì hoãn”.
Theo dây chuyền sản xuất Tinh Biên-Châu Đốc, EVNSPC sẽ Theo kế hoạch hoàn tất các thủ tục và hoàn thành dự án, đại diện của EVNSPC đã tuyên bố trong quý đầu tiên của năm 2021 / quý đầu năm 2021, “Vẫn có thể cung cấp năng lượng cho giai đoạn thứ hai của dự án năng lượng mặt trời của Sunmy.
Tuy nhiên, thời hạn này chưa được phó tổng giám đốc của EVN, Ngô Sơn Hải đồng ý. Ông yêu cầu công ty tăng tốc và chịu trách nhiệm hoàn thành việc xây dựng dây chuyền sản xuất trước tháng 12 năm 2020 mà không trì hoãn đến năm 2021.
Công suất được công bố và độ lệch thực tế cao tới 59%
Số liệu thống kê của Trung tâm điều phối hệ thống quốc gia (A0) cho thấyVào tháng 7 năm 2020, 11 nhà máy điện mặt trời khác đã được đưa vào hoạt động, với công suất 429 MW. Do đó, đã có 110 nhà máy hoạt động vào năm ngoái, với tổng công suất lắp đặt là 5482 MW, chiếm 9,5% tổng công suất hệ thống điện. Tuy nhiên, sản lượng dự kiến chỉ chiếm 4,3% trong toàn bộ hệ thống và tỷ lệ đóng góp chủ yếu tập trung ở khu vực miền trung và miền nam. -Theo ông, việc giám sát hệ thống điện hiện tại rất khó khăn. Giám đốc A0 Nguyễn Đức Ninh gần đây đã chỉ ra rằng nhiều dự báo năng lượng tái tạo của nhà máy là không chính xác, dẫn đến sai sót giữa công suất quảng cáo của nhà máy và công suất thực tế. Trung bình, lỗi dự báo công suất của nhà máy là 30%, đặc biệt đối với các dự án có lỗi lên tới 59%.
Nhiều nhà máy dự báo công suất được đăng ký là A0 không gần với công suất thực tế. Quốc tế. Nguồn: EVNNLDC
Theo quy định, các nhà máy phải dự đoán và gửi đến chế độ dịch vụ A0. Do đó, có những lỗi lớn trong các nhà máy điện, sẽ làm biến dạng hoạt động của các nhà máy điện và ảnh hưởng nghiêm trọng đến các nhà máy điện trong cùng khu vực, bởi vì đánh giá năng lực này được bao gồm trong phân bổ nhà ở. Ông nói: “Nếu một nhà máy báo cáo quá nhiều lỗi, nó sẽ ảnh hưởng đến các nhà máy xung quanh.” Theo như nhà đầu tư dự án có liên quan, ông He Quảng Đông nói. Do “yếu tố thời tiết”, có một số tình huống không chính xác. Ông hy vọng EVN sẽ thông cảm với A0, bởi vì nếu kiểm soát đầu ra của đơn vị dự đoán kém sẽ “rất bế tắc trong nhà máy”.
Để giải phóng năng lượng tái tạo, đại diện của A0 cho biết, việc nâng cấp đường truyền là rất quan trọng. Các dự án lưới điện 500kV, 220kV và 110kV sẽ được đơn vị ủy quyền trước cuối năm nay, nhưng chúng chưa được phát hành theo kế hoạch. Các tiêu chuẩn kỹ thuật để dự đoán, kết nối và vận hành sẽ sớm được công bố. Điều chỉnh thị trường dịch vụ phụ trợ để đáp ứng nhu cầu năng lượng tái tạo và khuyến khích thiết lập cơ chế cho hệ thống pin lưu trữ năng lượng “A0 nói và yêu cầu các nhà đầu tư cung cấp thông tin về thử nghiệm, cấp điện và vận hành thường xuyên. Theo Quyết định số 13, hãy sử dụng FIT để tận hưởng. Các dự án năng lượng mặt trời thời gian ưu đãi FIT 7,09 cent / kWh phải được đưa vào hoạt động trước ngày 31 tháng 12 năm 2020, hoặc khoảng 5 tháng để hưởng lợi từ bảng giá ưu đãi FIT của các dự án quang điện mặt trời Phó Tổng Giám đốc Ngô Sơn Hải cho biết, Hiện tại có 35 dự án và khoảng 25 “dự án đang được xây dựng” đang được xây dựng và cần phải hoàn thành trước cuối năm nay. Trong một khoảng thời gian ngắn như vậy, Phó Tổng Giám đốc EVN, ông Sơn Sơn Hai nói: “Đó là một” tồn đọng xe hơi “. Hiện tượng này sẽ được cung cấp vào cuối năm nay. “Do đó, ông yêu cầu bộ phận EVN phối hợp với các nhà đầu tư và vận hành các nhà máy để đảm bảo rằng các sự cố nguy hiểm xảy ra.
” Hãy cố gắng làm cho các nhà máy còn lại hoạt động bình thường. Và nên thực hiện một thí nghiệm trước ngày 31/12 để tạo điều kiện cho kỳ nghỉ và tránh kéo dài sang năm tới “, ông đề nghị .
Anh Minh
